Projektfortschritt

2021

Timeline 2021

04/2021

Projektbeginn

04-06/2021

Aufbau und Fertigstellung der Homepage (seit 06/21)

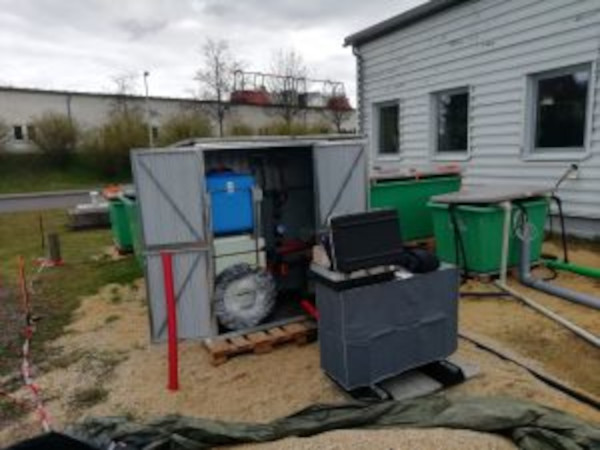

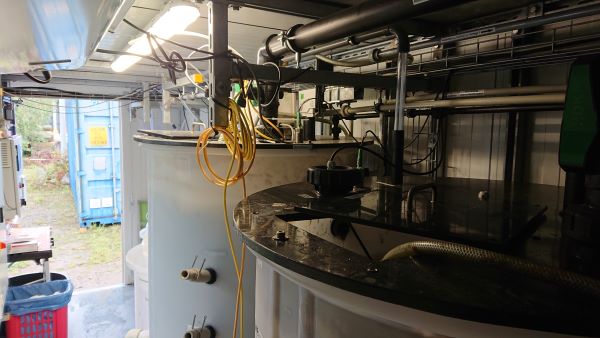

05/21 - Aufbau der Laborversuchsanlagen

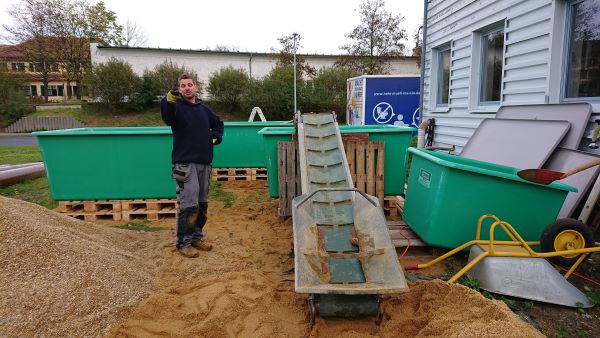

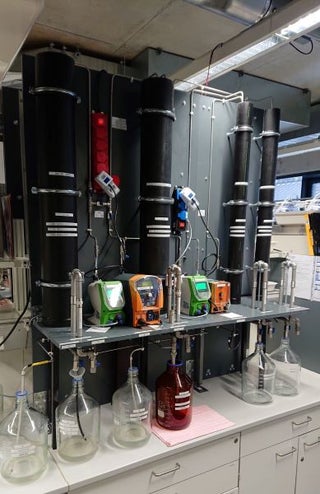

Aufbau von vier zweistufigen Vertikalfiltern

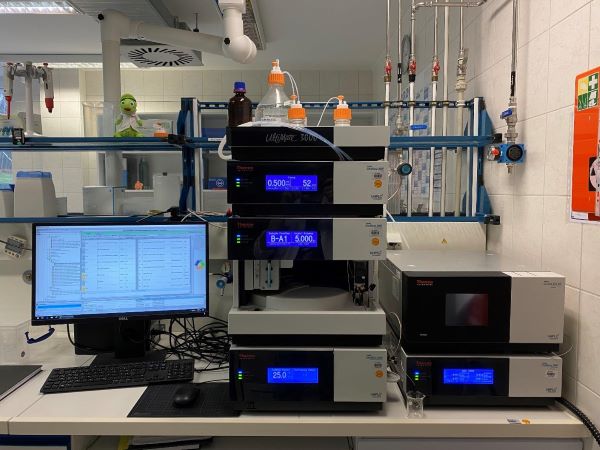

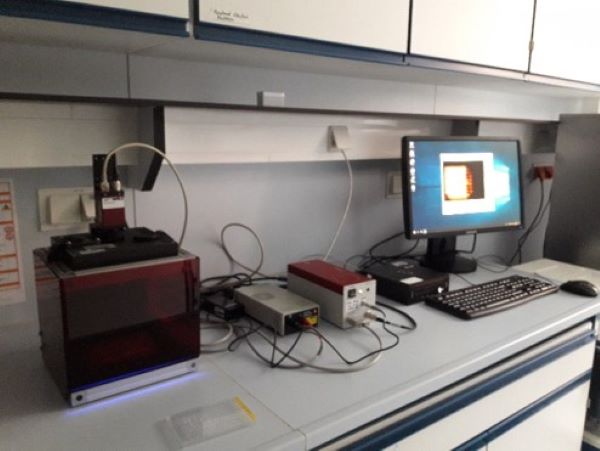

06/21 - Vorbereitung Methodenentwicklung BPA

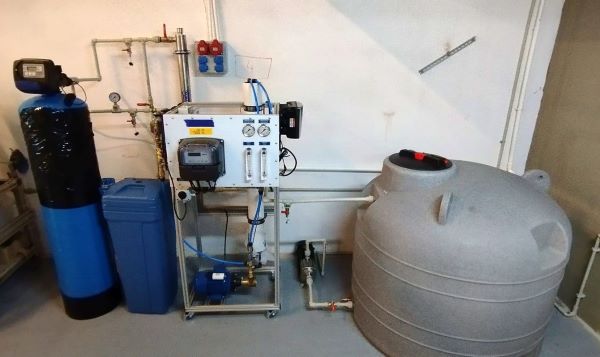

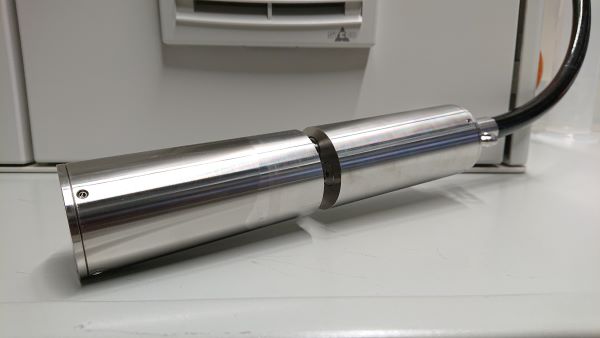

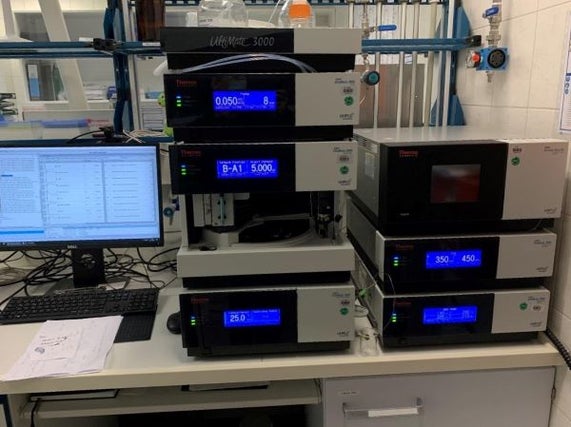

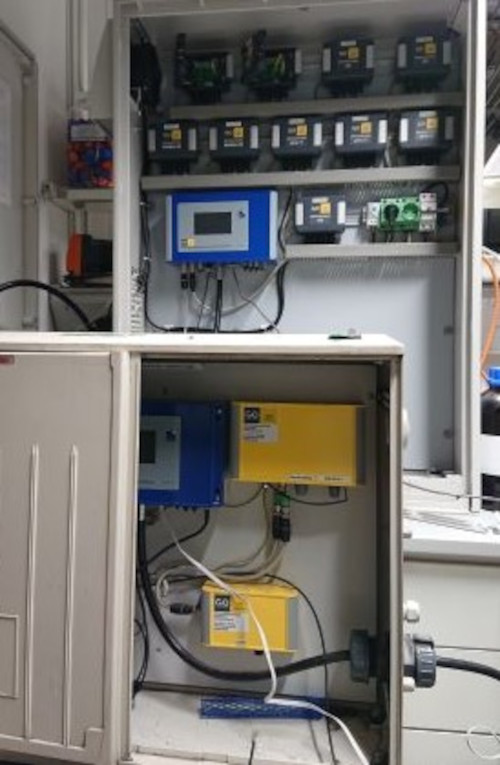

Installation Fluoreszenzdetektor und Integration in bestehendes HPLC-System

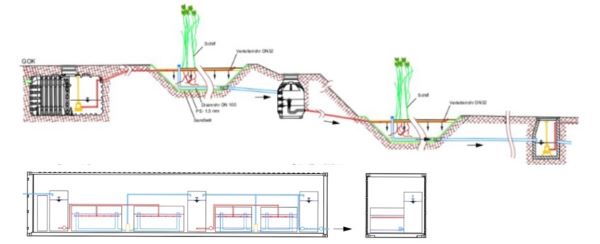

seit 07/2021 - Erstellung Niederschlagswasserkonzept

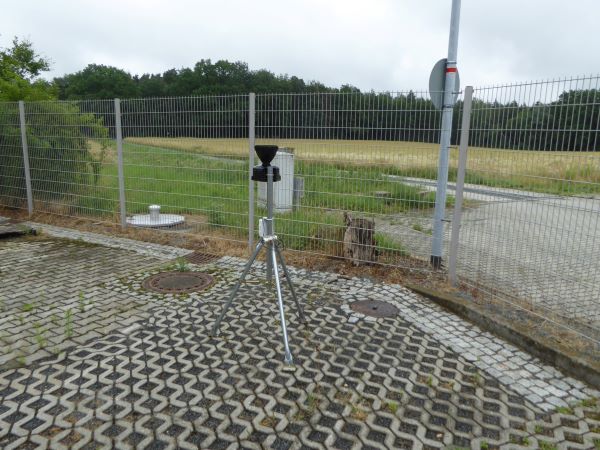

Probenahme Erfassung Niederschlagswassermengen im Werk Berggießhübel

seit 07/21 - Erstellung simulationsgestütztes Prognosemodell Abwasserqualität

  • Optimierungsmodell Wassernutzung auf Grundlage evolutionärer Algorithmen
  • Beginn Integration Wasserpfad

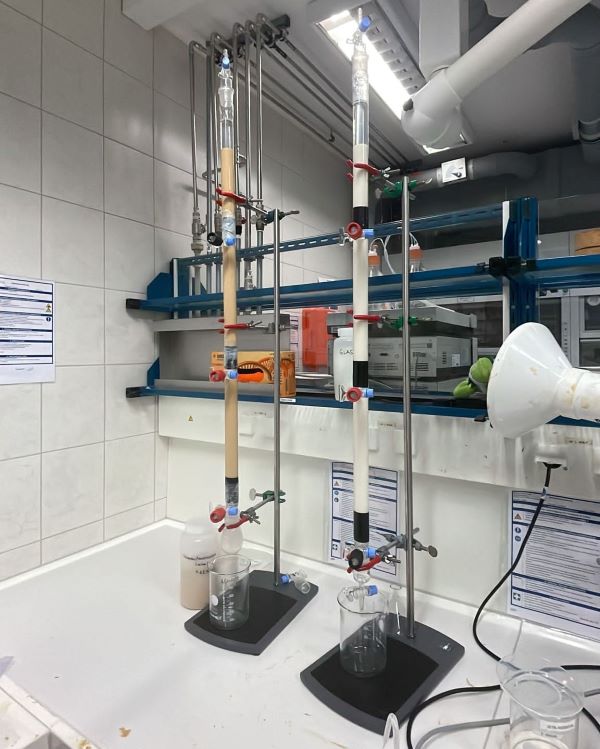

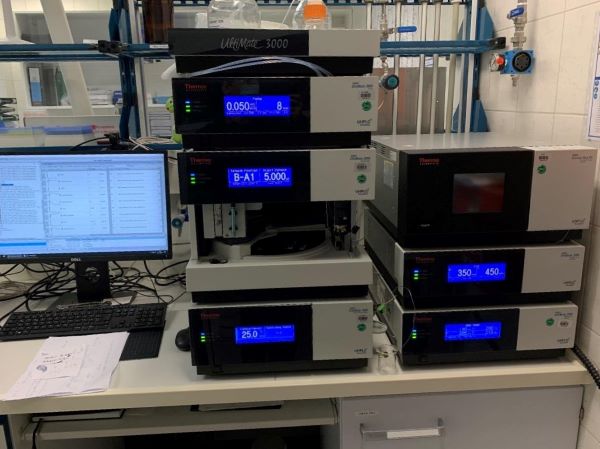

seit 07/21 - Methodenentwicklung DMAc

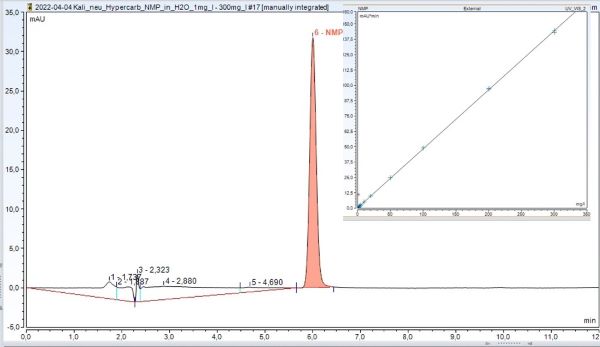

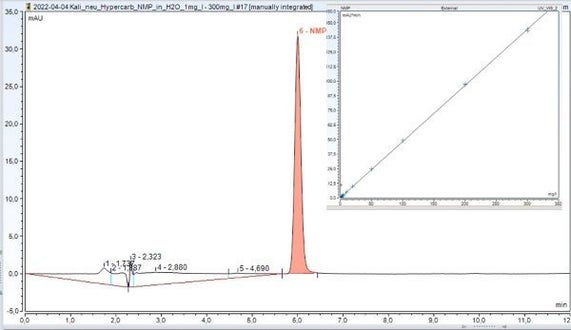

  • Methodenentwicklung und -vergleich zwischen HPLC und UV/Vis
  • Durchführung prozessbegleitender Analysen

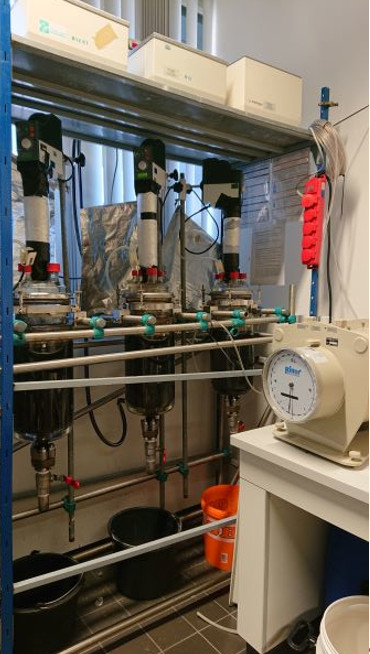

  • Versuche zur DMAc-Bestimmung aus konzentrierten Teilströmen
  • Optimierung und Validierung der Methodik
  • Untersuchung der Spezifität der Analytik

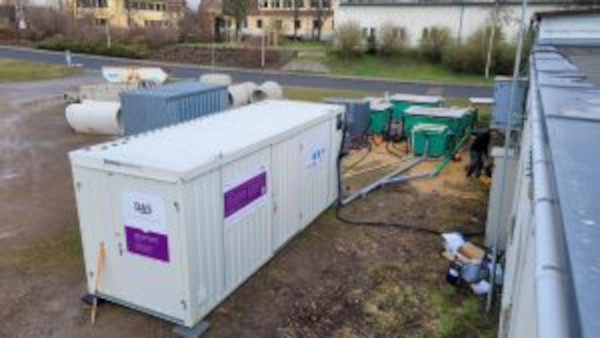

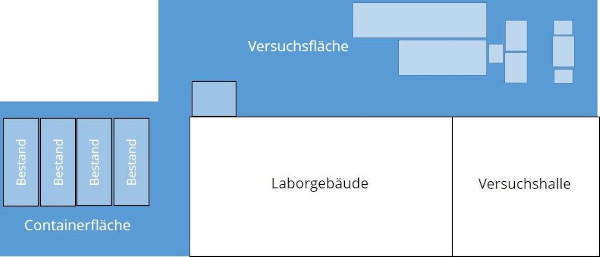

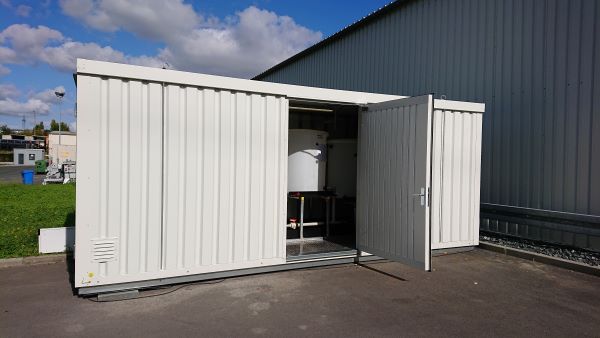

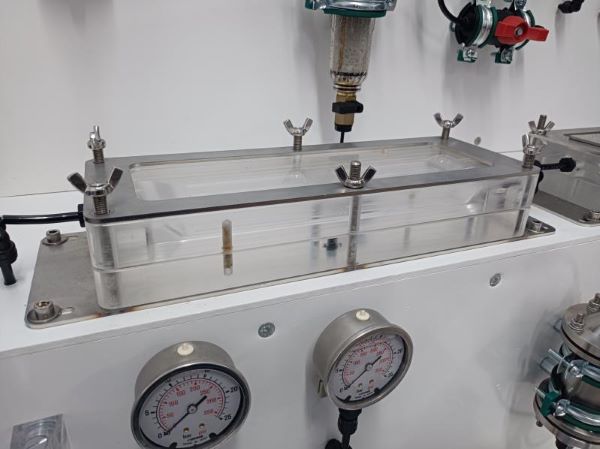

seit 07/21 - Konzepterstellung Pilotanlage

  • Festlegung Verfahrenskette
  • Hydraulische Auslegung

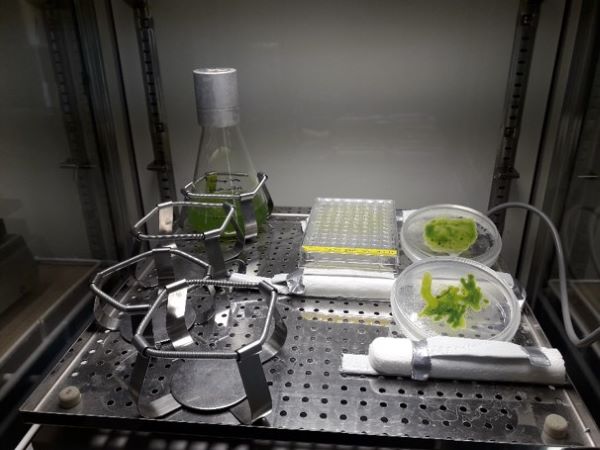

seit 07/21 - Durchführung und Weiterentwicklung von Biotests

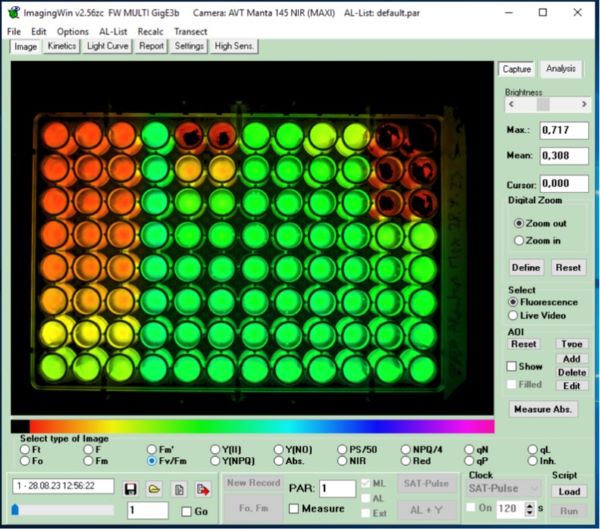

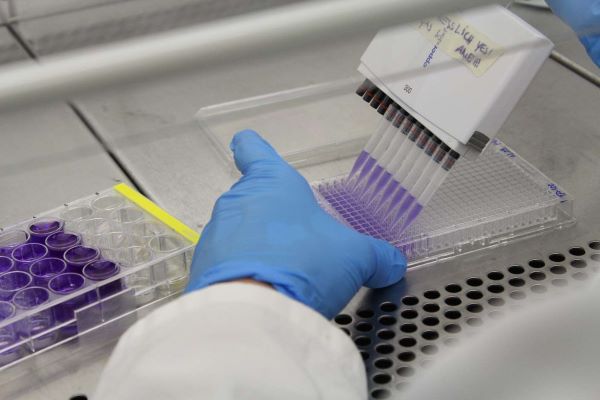

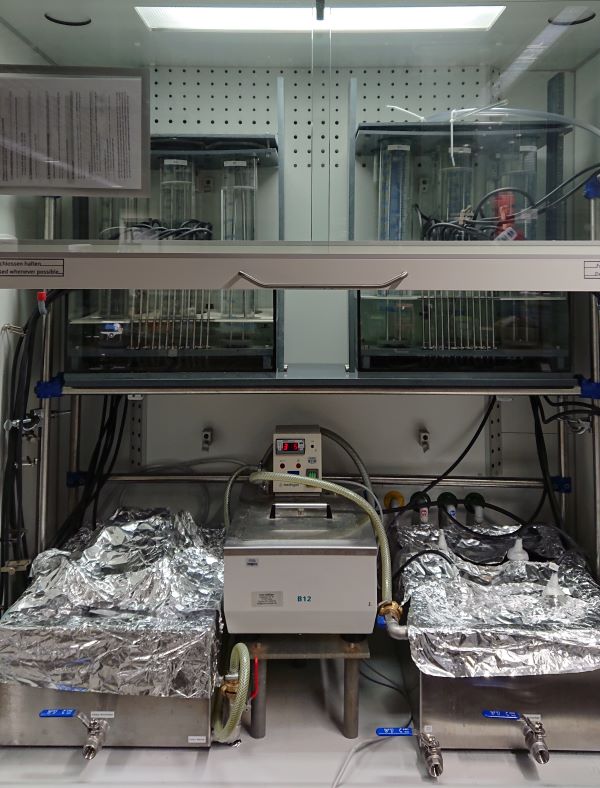

  • Etablierung AMES-Test
  • Untersuchung von Niederschlagswasserproben, Proben aus den Abbauversuchen und vom Proben aus der Prozessanalyse

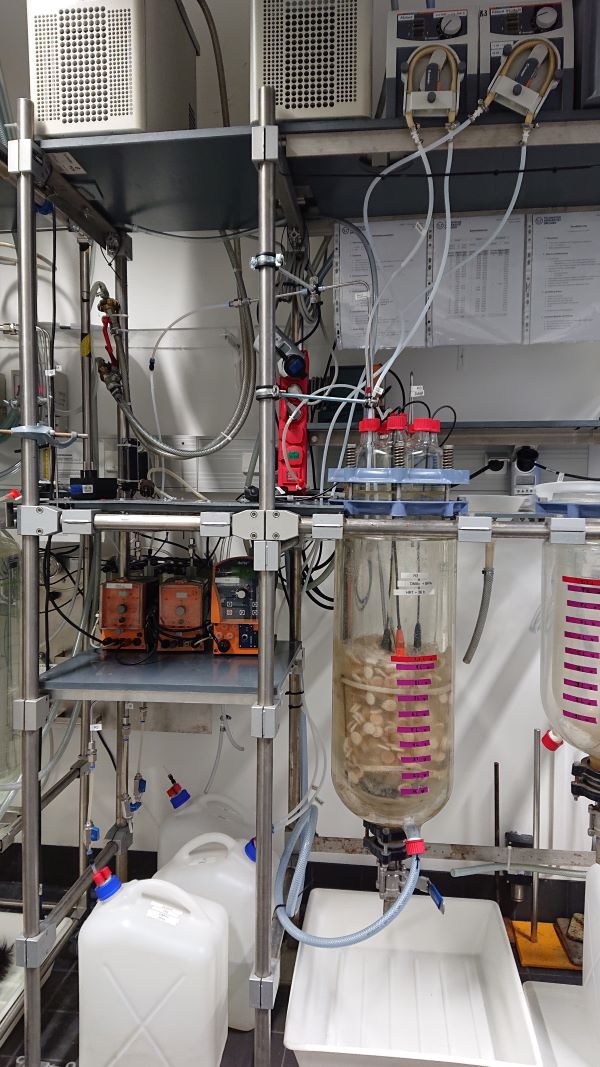

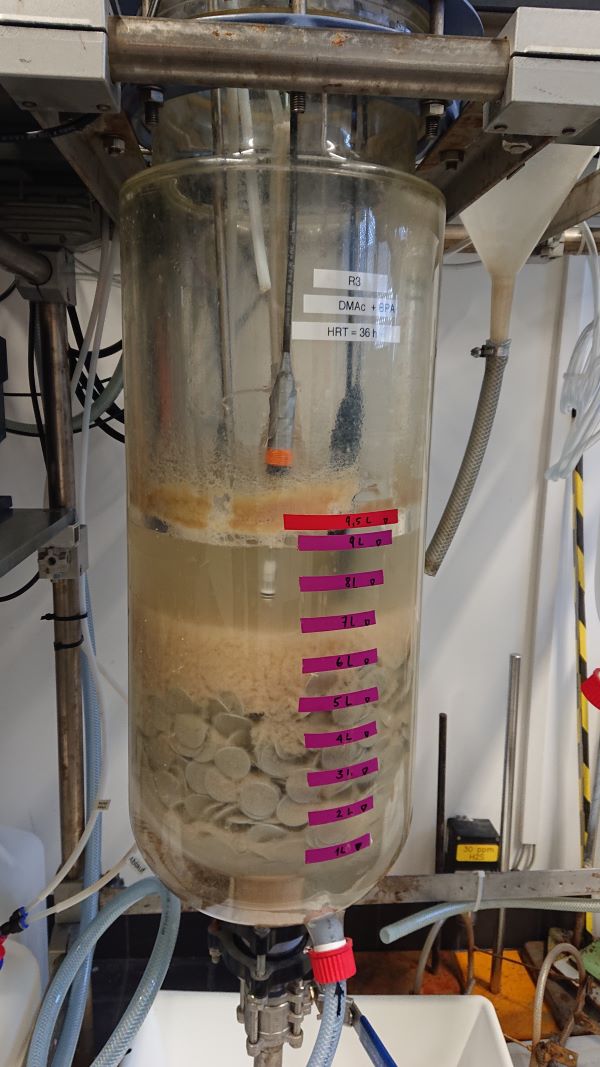

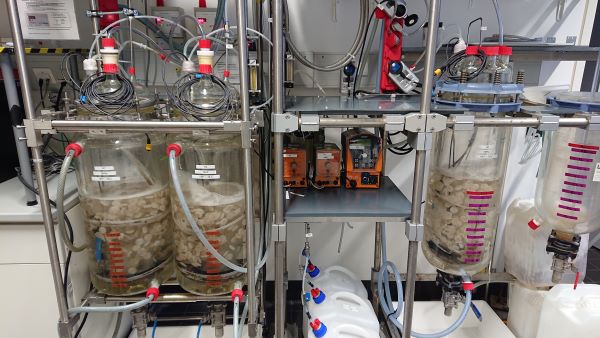

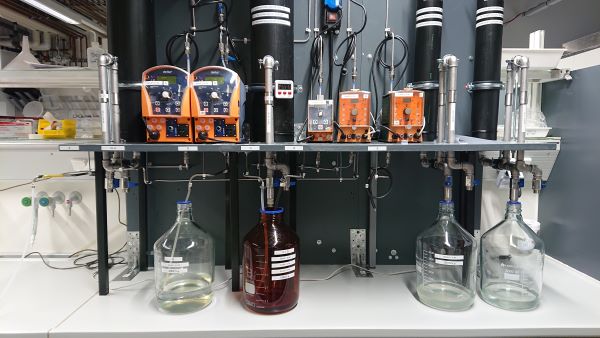

seit 08/21 - Beginn biologische Abbauversuche mit zweistufigen Vertikalfiltern

  • Untersuchung der Eignung verschiedener Korngrößengemische
  • Bestimmung der Wirkungsgrade

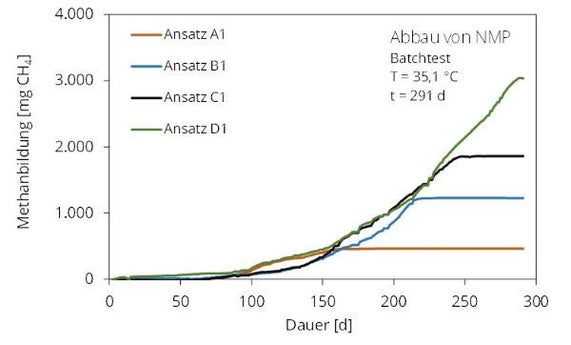

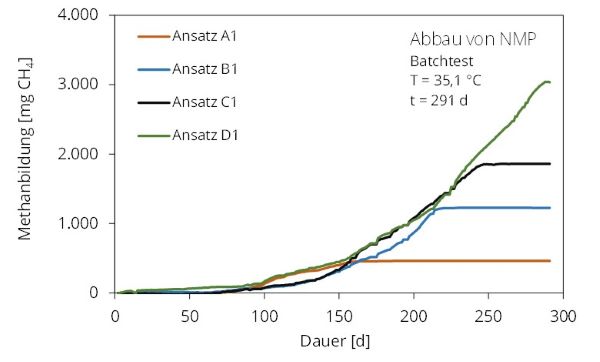

seit 09/21 - Untersuchungen zur Biogasproduktion aus DMAc

Ermittlung des Abbaugrades abhängig von den Prozessbedingungen als Grundlage für kontinuierliche Versuche

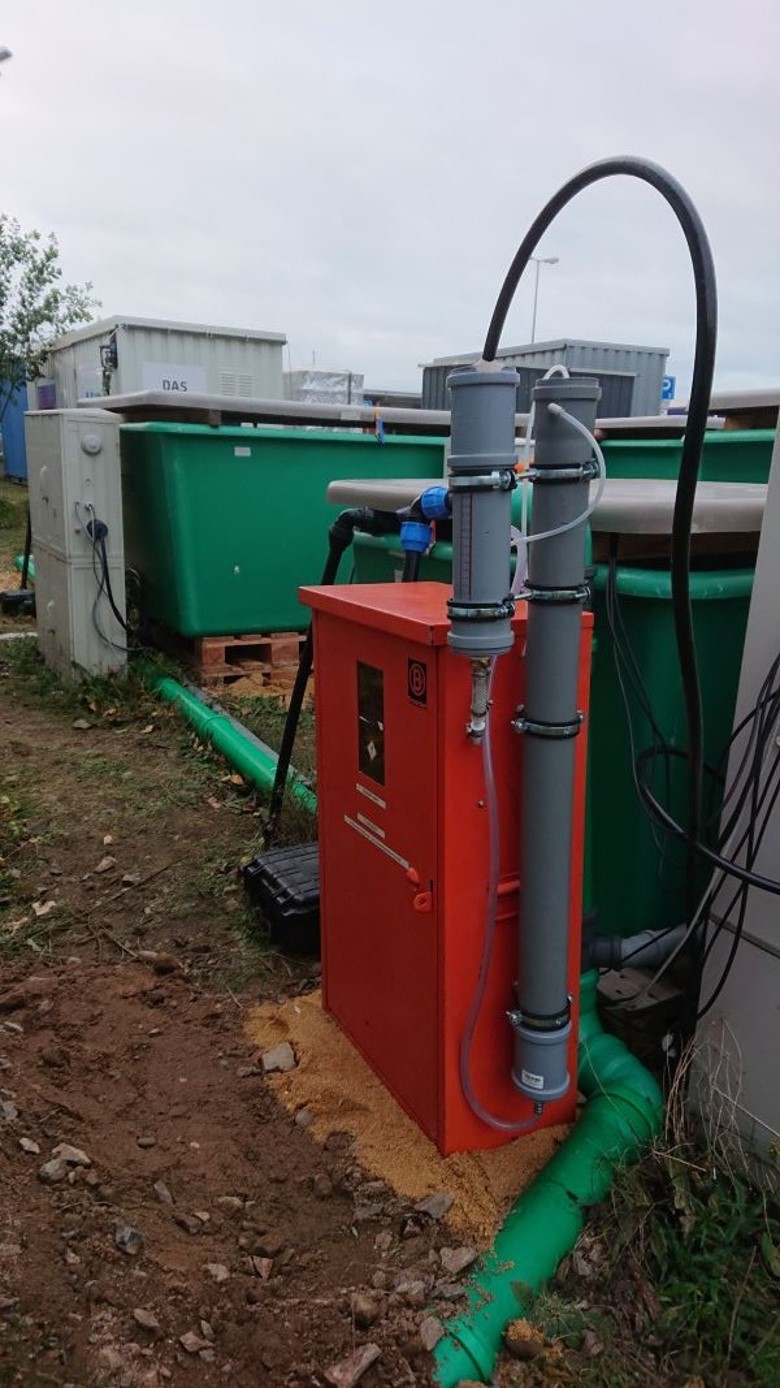

10/21 - Beginn Prozessanalyse Werk Berggießhübel

  • Bestandsaufnahme
  • Beginn Probenahme

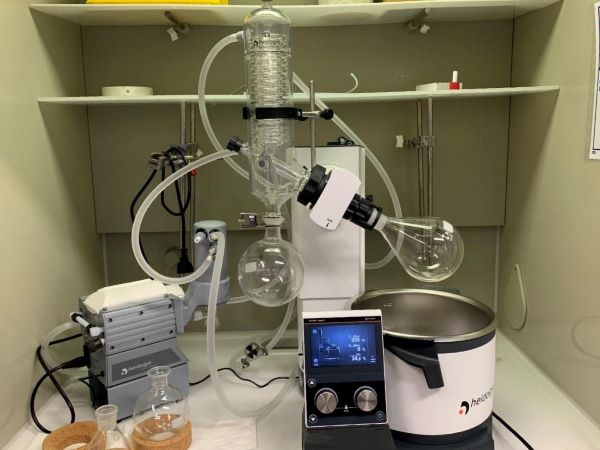

10/21 - Vorbereitung Methodenentwicklung BPA & Mikroplastik

Optimierung der Probenvorbereitung für die Mikroplastikanalytik und zur Aufkonzentration der Proben für die Analytik (Installation Rotationsverdampfer)

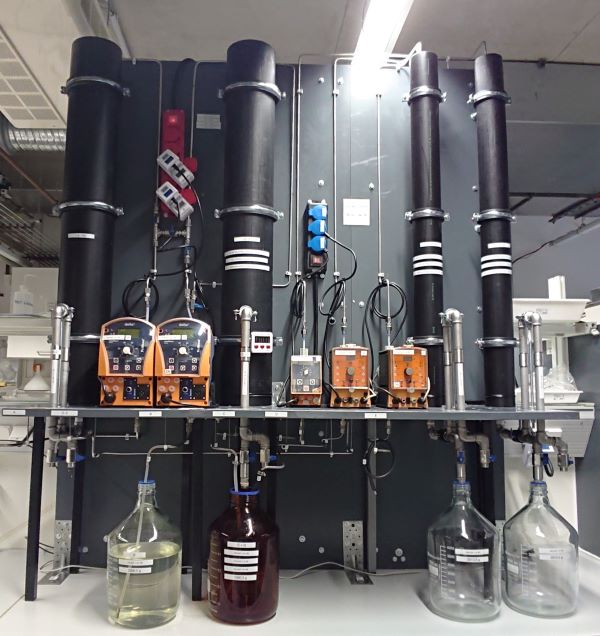

11/21 - Vorbereitung kontinuierliche Anaerobversuche

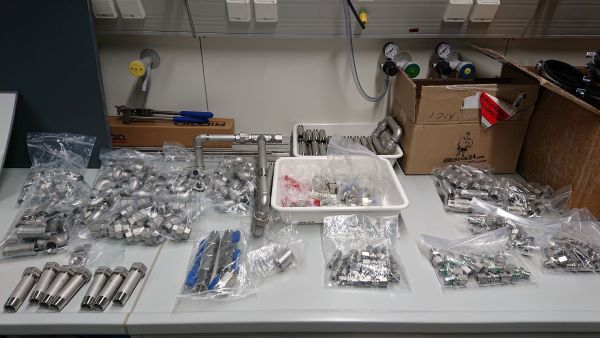

  • Aufbau Versuchsstand
  • Konditionierung Inokulum

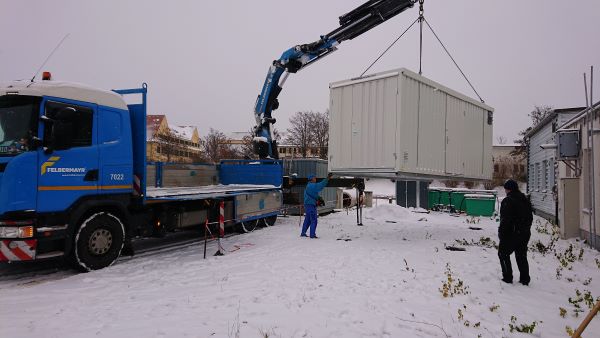

 11/21 - Einstieg DAS Environmental Expert GmbH in das Projektkonsortium

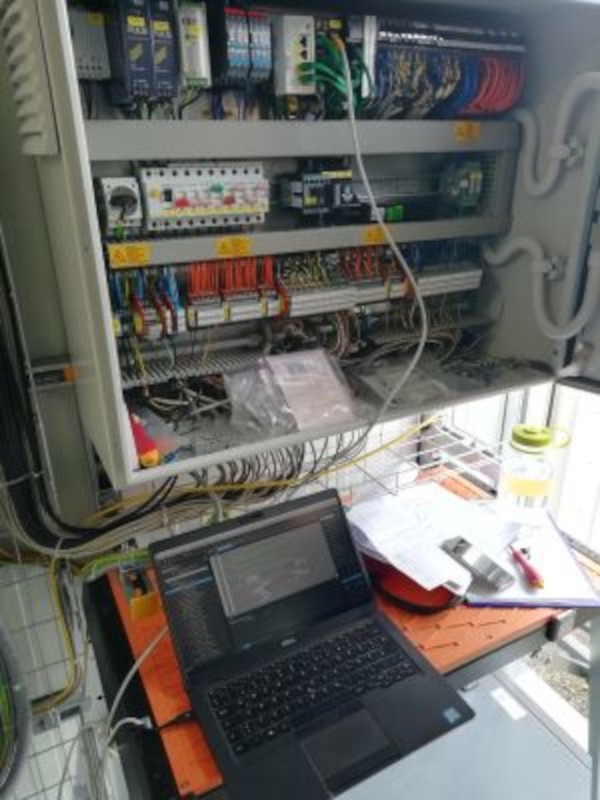

11/21 - Projektierung Pilotanlage

  • Erstellung R-I-Schema
  • Abstimmung MSR
  • Abstimmung Elektroprojektierung

2022

Timeline 2022

ongoing
